合肥畅通二环西南环电力迁改全部完成

凡本报记者署名文字、图片,版权均属新安晚报所有。任何媒体、网站或个人,未经授权不得转载、链接、转贴或以其他方式复制发表;已授权的媒体、网站,在使用时必须注明 “来源:新安晚报或安徽网”,违者将依法追究法律责任。

新安晚报 安徽网 大皖新闻讯   记者从合肥供电公司获悉,4月18日,合肥市畅通二环(西南环)电力杆线迁改工作已全部完成,比此前计划提前近一周,为主体工程建设争取更多时间。

自去年12月5日零时起,畅通二环(西南环)工程正式启动改造。在22个月的时间内,将分三阶段推进主体道路桥梁建设,同步实施17条线路、63处用户电力迁改和燃气等基础设施改造。

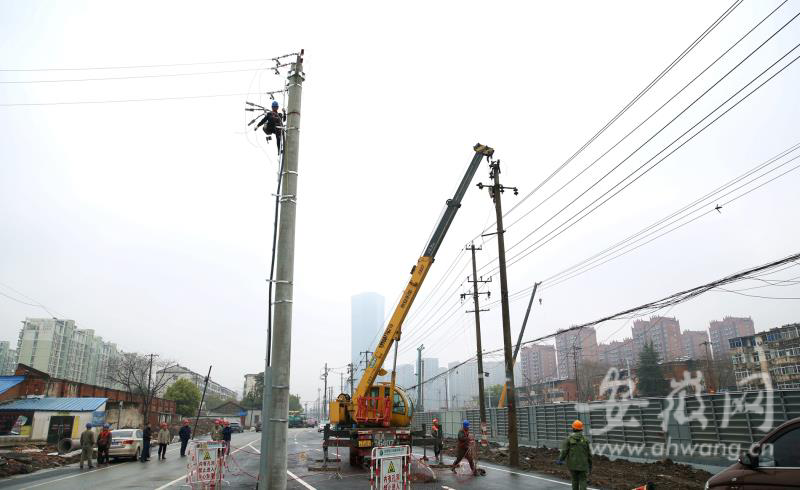

“由于本次主体工程的建设,将根据电力杆线迁改等基础设施的推进,动态变化道路封闭区域,分阶段实施,这对于我们电力迁改工作无论在时间上、技术上都提出了更高要求。”据合肥供电公司运维检修部党支部书记周章斌介绍。在建设过程中,为将电力迁改过程中对周边电力用户的影响降至最低,该公司不间断优化区域电网运行方式,提前调整电力负荷,先后56次采用国内先进的负荷转移、带电作业、应急发电等技术进行施工,全过程中累计节约停电时间近5成,约520时·户数。 下一步,该公司将继续为工程建设提供优质服务和用电保障,有序推进下阶段相关电缆入地,10千伏配电站新建和改造等工作,确保这一合肥市大建设项目早日完成。

李岩  陈曦  新安晚报 安徽网 大皖新闻记者  伍静
